项目介绍:

       2016 年 9 月, 中国文物保护基金会实施了以“保护长城, 加我一个”为主题的长城保护公募项目, 这是基金会第一次以公募的方式倡导社会力量参与文物保护。截至2017年11月,共筹集资金2819万余元。项目实施点分别是位于河北省的喜峰口和北京的箭扣段落。喜峰口段落公募项目线上线下共接收捐款1819万余元,约33万人次参与;箭扣段落项目由腾讯公益慈善基金会独家捐款1000万元。 公募项目开展以来, 受到社会各界较为广泛的关注, 各媒体也对通过公募引起公众对长城保护的关注、提高公众的长城保护意识的做法给予一致肯定。   长城保护公募项目促成了中国文物保护基金会和腾讯公益慈善基金会的合作,双方共同建立了长城保护公益专项基金, 合作内容既包括两段长城资金募集、 也包括将长城文化与互联网技术相结合, 挖掘传播长城文化、扩大社会各界对长城保护的参与。2019年1月11日“保护长城,加我一个”项目,获得第五届CSR中国文化奖——最佳社会参与奖。

目前正在进行的项目有:喜峰口西潘家口段长城、箭扣南段长城、广武2段长城9好敌台、延庆八达岭古长城段。


       1、2016年启动河北喜峰口西潘家口段长城修缮项目,项目地位于河北宽城县和迁西县的交汇之处,毗邻潘家口水库,全长1005米。项目分两期进行,一期为潘家口段4号敌台及两侧墙体延伸处,132米。2018年5月开工,2019年上半年完成;剩余段落为二期,计划在2019年月开工,2020年完成。

       2、2018年8月启动山西广武修缮项目,项目地位于山西省山阴县广武村广武2段长城9号敌台。计划2019年下半年施工,2020年完成。

       3、2017年启动箭扣南段长城修缮项目,项目地位于北京市怀柔区雁栖镇。2018年7月开工,计划2019年6月24日完成。

       4、2018年启动延庆古长城段修缮项目,项目地位于北京市延庆区,毗邻八达岭长城景区。计划2019年6月开工,2020年完成。


一、喜峰口西潘家口段长城

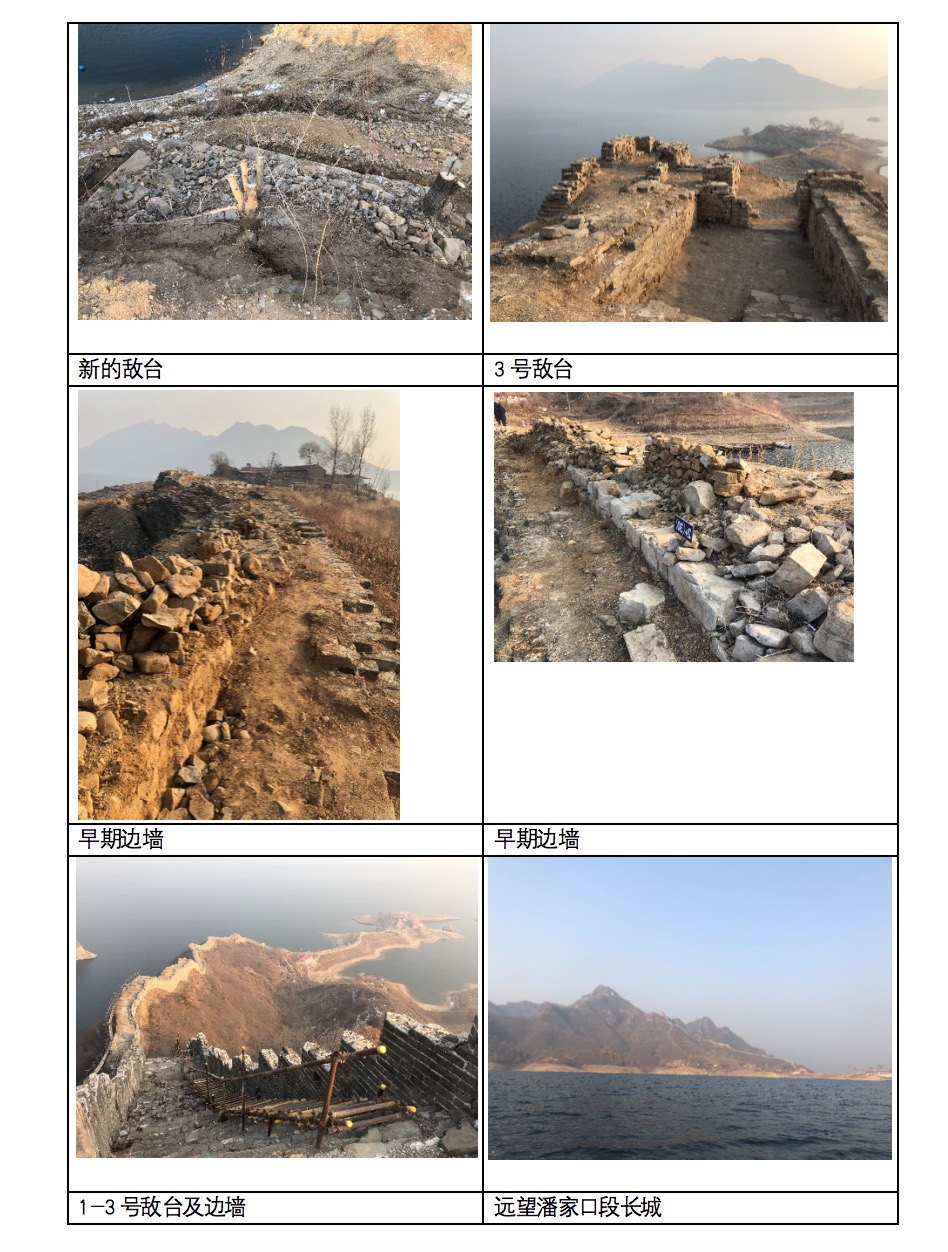

2019年12月8日,工作人员再次来到喜峰口西潘家口段长城,目前考古清理已经完成,清理发现1、2号-3敌台之间清理出一个新的敌台2、摸清3号敌台的保存情况3、2-3之间的边墙发现了包裹的代早期边墙。对此,我们将展开新的设计与展示,敬请期待

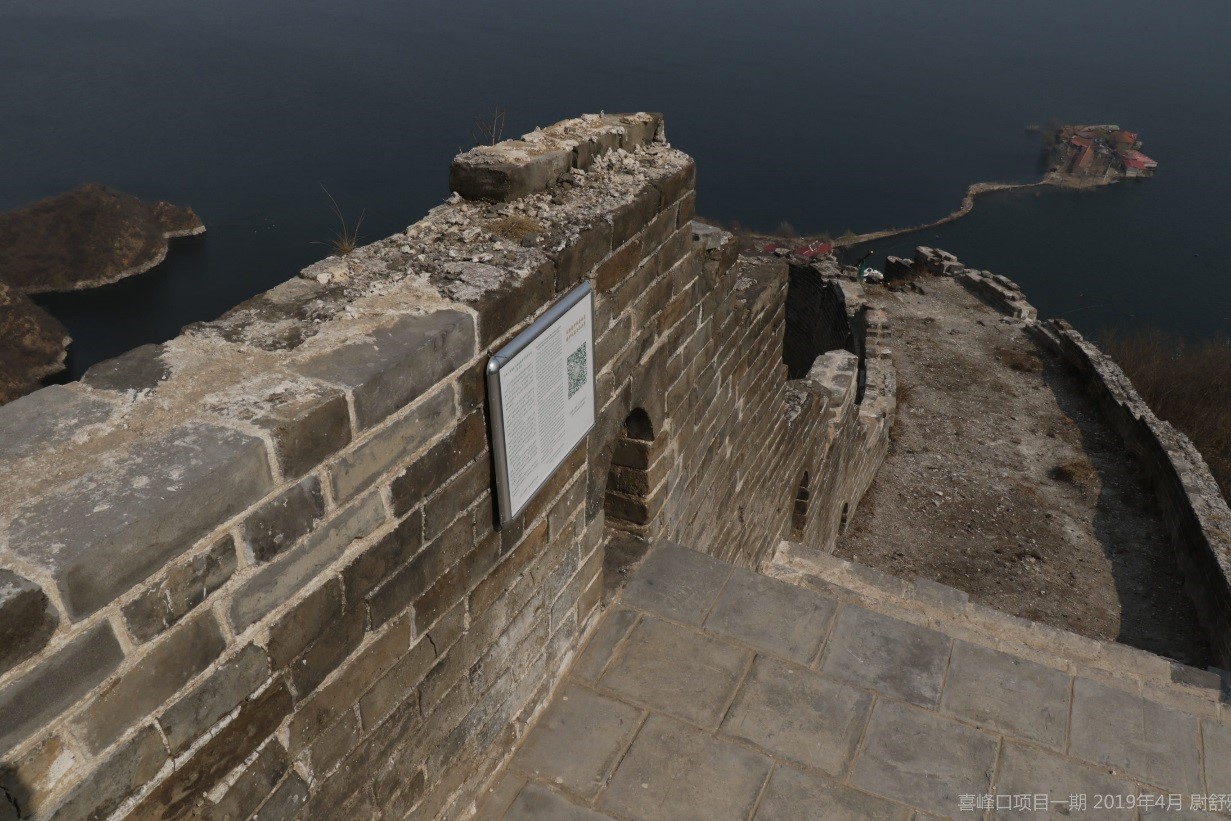

2019年5月14日,喜峰口西潘家口段长城(一期)主体修缮已经完成。修缮后的长城保留了长城本体的历史风貌,但长城墙体上的刻字我们无法修缮,这些伤痕的存在,时刻提醒我们,保护长城需要大家共同参与,守护我们修缮的成果,希望修缮项目以后长城墙体上的刻画不再增加。




2019年3月4日:喜峰口西潘家口段长城(一期)项目在2018年支付了施工费用24.23万元。自项目启动,累积支出经费197.6863万元,占项目总预算的74.63%,目前剩余经费67.207843万元。喜峰口一期项目长城主体维修基本完成,关于项目地宣传、护栏、避雷等设施的方案还需等待进一步的专家论证,竣工可期~

2018年8月25日:喜峰口西潘家口段长城维修项目(一期)施工工作正按计划有序进行中。考古清理已于2018年6月结束,4号敌台维修也将于近日完成。我们将持续披露项目进展情况,感谢您的关注与支持!图片为:2018年6月21日施工现场(四号敌台及东侧城墙);2018年7月24日四号敌台顶部为应对强降雨所做的防护措施。

2018年4月17日:喜峰口西潘家口段长城维修即将开始。4月13日,设计交底工作在潘家口长城脚下召开,项目设计单位河北省古建所负责人向考古清理单位、施工及监理单位详细说明考古清理、本体维修、施工选材等工作。按照施工计划,4月15日至5月初进行施工前的考古清理工作,之后将正式进入工程施工作业阶段。

二、广武2段长城9号敌台

2019年8月17日:我会赴山西省山阴县对接广武2段长城9号敌台修缮项目的相关工作,并与山阴县文化和旅游局就项目后续工作安排达成一致。目前,设计方案正在修改中,项目启动在即~

2019年5月14日:广武项目截至2019年4月30日,在腾讯公益平台收到善款132370.75元,腾讯配捐19227.39元,企业捐赠37596元,共计收到善款189194.14元。目前,该项目的设计方案已提交山西省文物局进行审批。


2019年2月18日: 截止2月17日,我们的项目收到捐款117707.3元,99公益配捐19227.39元,项目激励金17678.28元,配捐和激励计划用于项目的实施,目前收到的捐款总计192208.9元,完成项目进展的26.68%。与此同时,广武项目设计方案经过专家们第二轮评审,目前正在修改阶段。

2018年11月15日:广武2段9号敌台的设计方案已经在设计修改阶段。与此同时,为了便于项目的执行,我们的筹款期已延长至2019年2月18日,欢迎每个有志于长城保护的你参与到项目的宣传中来。

三、箭扣南段长城

项目自2019年4月复工以来,已完成施工段落的90%,计划6月完成项目的施工部分。




四、延庆古长城段

项目自2018年启动,至2019年5月在进行施工前的准备工作,已完成设计、施工、审计的招标工作,预计6月进入施工期。







       1、河北喜峰口西潘家口段长城修缮项,2017-2018年通过公开募集和企业捐赠获得23026914.83元,其中公开募集为3195104.14元,腾讯公益基金会配捐92769.7元,腾讯公益基金会捐赠1500万元,东莞市永盛通信科技有限公司捐赠594000元,深圳前海微众银行捐赠90594.99元,维沃移动通信有限公司捐赠4054446元。一期项目2017年已支出修缮项目施工、监理费用1733463元,管理费用33494.37元。2018年支出修缮项目施工费用242400元,余额为672078.43元;二期项目还在前期筹备阶段,资金尚未使用,余额20208892.03元。

        2、山西广武修缮项目,截止2019年4月30日,公开募集132370.75元,腾讯配捐19227.39元,山西凯嘉张壁古堡有限公司捐赠37596元,共计收到资金189194.14元。项目还在前期筹备阶段,资金尚未使用。

        3、 箭扣南段长城修缮项目,2017年腾讯公益基金会捐资1000万,2018年在设计、施工、监理、审计等方面支出资金4797309.67元,余额5202690.33元。

        4、  延庆古长城段长城修缮项目,2018年黄廷方基金会捐资1000万,计提600000元管理费,2018年支出造价费用139054元,余额为9260946元。


>> “长城两边是故乡”长城保护员加油包落地冀东三县 2023-05-11
>> 文化和自然遗产日丨“云游长城”上线发布会举办 2022-06-11
>> 国家级长城重要点段 | “保护长城,加我一个”修缮项目全部列入 2020-12-08
>> 中国文物保护基金会喜峰口西潘家口段长城修缮项目一期顺利完成竣工验收 2020-09-28
>> 喜峰口二期信息披露 2020-09-03
>> 新华社带你直击长城保护修缮现场 2020-08-03
>> 文化和自然遗产日 | 长城修缮现场发来消息 2020-06-13
>> 宅家利器在手 待春暖花开! 2020-02-26
>> 了不起的长城 | 长城小兵邀您线上约起来 2020-02-23
>> “保护长城 加我一个”2019年度工作总结 2019-12-25
>> 我会公募项目喜峰口西潘家口段长城二期工程正式开工 2019-09-06
>> 长城小兵在行动--北京科技大学“文迹”实践队长城保护宣讲活动 2019-07-29
>> 62岁英国人痴迷长城 清理长城垃圾22年 2019-07-24
>> 跟历史专家爬最险箭扣长城,揭秘它500年屹立不倒的独特技艺 2019-07-18
>> “中国最危险的长城”长啥样?修了15年长城的63岁工程师告诉你 2019-07-15
